이어진 것들의 정원 3편 · 시공편 ② — 구조물과 시설물

마운딩·파란 줄눈 판석·철제터널·벤치·조명까지. 정원의 뼈대를 세우는 구조물·시설물 시공 기록이에요.

핵심 요약

  • 작품명이어진 것들의 정원
  • 이 편의 기록마운딩 조성 → 판석 줄눈 마감 → 철제터널 제작·설치 → 벤치·테이블·조명
  • 핵심 시설물짙은 남색 철제터널(높이 약 2m), 목재+스틸 벤치 10 · 테이블 4, 연한 파랑 FRP 그레이팅
  • 핵심 포인트섬 구간 0.3m 마운딩, 철제터널 현장 용접, 파란 줄눈 마감, 조명 배선 매립

2편 터닦기 편에 이어, 이번 편은 정원의 뼈대가 서는 과정입니다. 마운딩으로 섬 구간의 높낮이를 만들고, 철제터널과 시설물을 세우고, 조명 배선까지 마치는 단계를 담았습니다.

01. 마운딩 — 섬 구간 들어올리기

설계도에서 섬 구간(8m~17m)은 평원보다 약 0.3m 들어 올려지도록 그려져 있었어요. 이 미세한 단차가 실제로는 정원에서 가장 예민한 작업이었습니다. 흙을 쌓고 다지고, 다시 쌓고 다지기를 반복하며 원하는 높이와 경사각을 맞췄어요.

마운딩이 너무 급하면 배수가 한쪽으로 몰리고, 너무 완만하면 '섬'이라는 공간감이 사라지기 때문에, 여러 번 레벨을 재며 조정했습니다. 아래 사진은 골조가 세워진 다리 구간 옆으로 마운딩용 마사토를 쌓아 올리는 모습입니다.

마운딩 작업 현장 — 주식회사 담
주식회사 담 · 마운딩 작업 현장

02. 현무암판석 줄눈 — 파란 바다 만들기

기반 위에 현무암판석 365장을 최종으로 앉히고, 그 사이사이에 파란 줄눈을 채워 넣었습니다. 판석은 섬이 되고, 줄눈은 그 사이를 흐르는 바다가 되는 구간이라, 줄눈 색과 두께를 균일하게 유지하는 게 관건이었어요.

줄눈 재료를 채운 뒤에는 표면을 정리하면서 판석 하나하나의 높이가 어긋나지 않았는지 다시 확인했습니다.

파란 줄눈 시공 — 주식회사 담
주식회사 담 · 파란 줄눈 시공

03. 철제터널 제작과 설치

짙은 남색 철제터널은 높이 약 2m로, 다리 구간에 수직의 리듬을 더하는 이 정원의 상징적인 구조물입니다. 규격 강재를 현장 크기에 맞춰 절단한 뒤, 기준선을 따라 골조를 가배치하고 수직·수평을 맞춰가며 하나씩 위치를 잡았습니다.

골조가 자리를 잡으면 모서리 접합부를 아크 용접기로 본용접했습니다. 조금이라도 기울면 터널 라인 전체가 어색해 보이기 때문에, 용접 전후로 여러 각도에서 수평계를 대고 재확인하는 과정을 반복했어요. 보호구를 갖춘 채 좁은 자세로 이음부 하나하나를 잡아가는 작업이라, 이 구간이 전체 시공에서 시간이 가장 많이 든 부분이었습니다.

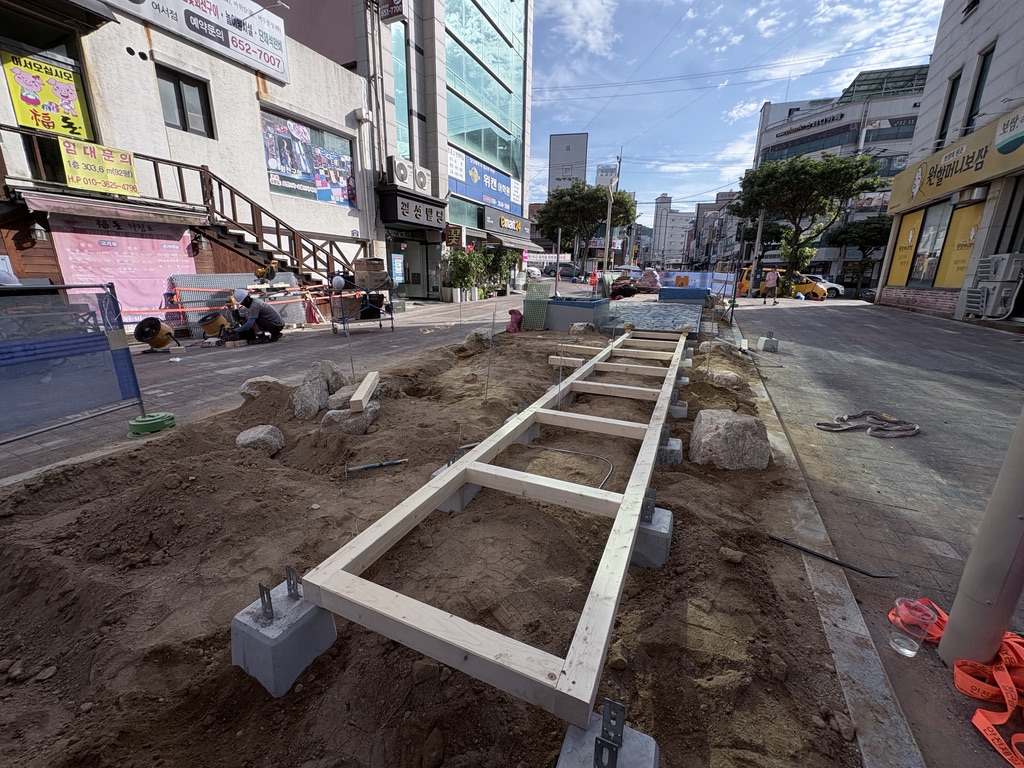

목재터널 골조 반입 및 가배치 — 주식회사 담
주식회사 담 · 목재터널 골조 반입 및 가배치

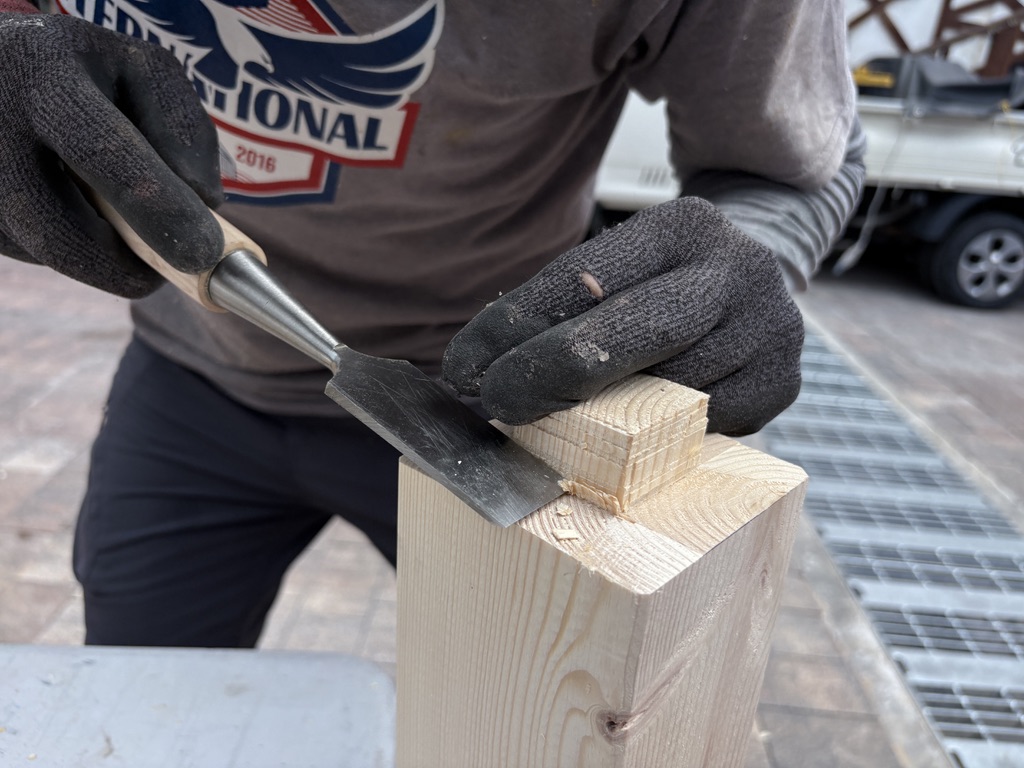

목재 접합부 마춤 — 주식회사 담
주식회사 담 · 목재 접합부 마춤

목재터널 골조 설치 후 점검 — 주식회사 담
주식회사 담 · 목재터널 골조 설치 후 점검

그레이팅 조명

다리 구간의 연한 파랑 FRP 그레이팅 아래에는 파란 LED 조명이 들어갑니다. 그레이팅을 덮기 전에 배선을 먼저 매립해야 하는 순서라, 전기 작업과 포장 작업의 타이밍을 맞추는 게 이 구간의 핵심이었어요. 배선을 넣고 방수 처리를 한 뒤에야 그레이팅을 최종으로 덮었습니다.

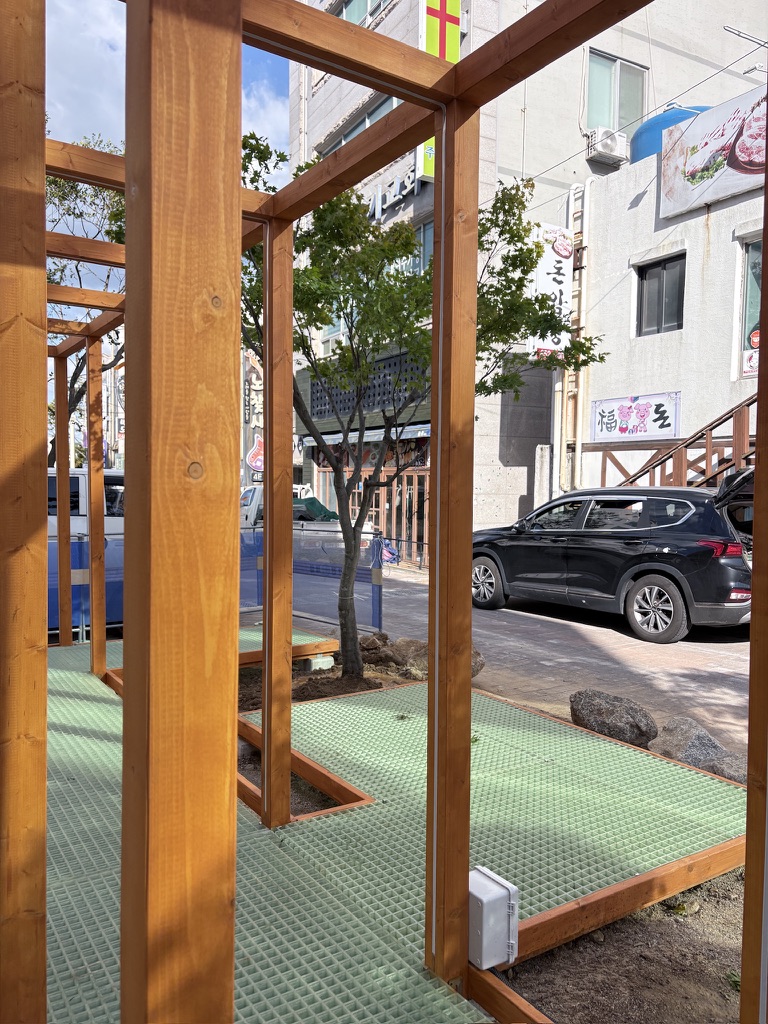

조명 설치 시공 — 주식회사 담
주식회사 담 · 조명 설치 시공

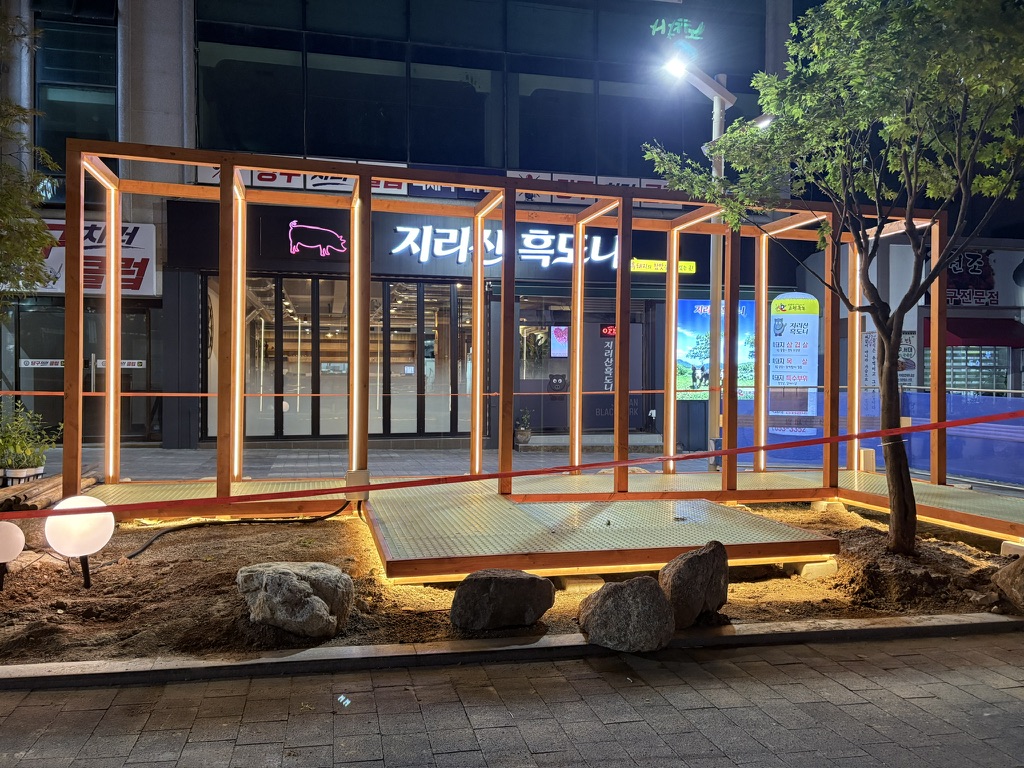

그레이팅 하부 조명 — 주식회사 담
주식회사 담 · 그레이팅 하부 조명

마운딩, 판석, 철제터널, 조명까지 — 정원의 골격이 이렇게 완성되었습니다. 다음 편에서는 이 위에 35종 549본의 식물을 심고, 정원을 완성하는 마감 과정을 전해드리겠습니다.

이어진 것들의 정원 시리즈 — 다음 편 예고 : 4편 시공편③ 식재와 완공

정원 조성 · 조경 시공 문의

구조물·시설물까지 설계 의도를 현장으로 옮기는 시공, 담에 문의해 주세요.

정원 상담 신청하기 →
